项目简介:

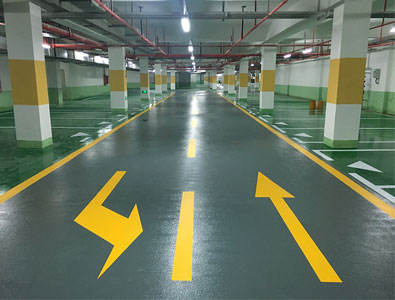

鹤林花园地下室地坪漆工程建设单位为融信(福建)置业有限公司,施工时间段为2016.3.21-2016.7.20;施工内容为环氧地坪及标识划线工程。
产品工艺图:
施工工艺:
1.素地处理:
1.1 依素地状况做好打磨、修补、除尘工作。地下负一层应做好防潮防水层。
1.2 基层油污处理:
老基础长期使用则有部份油污则采用甲苯清洗或磨机打磨,油污较深则采用火烤处理;
1.3 基层清理:
打底前将基层表面的浮灰、脏物、及疏松部位用专用工具打磨清理干净,并用吸尘器清理基层,使之清洁。
2.基层伸缩缝处理:
2.1 先用磨机将温度缝清理干净,配大功率吸尘器吸除缝里的垃圾、油污部份用火烤处理;
2.2 用环氧树脂配按 4:1:4 配比将环氧树脂主材、固化剂、70 目石英砂充分混合用搅拌枪均匀拌枪配成环氧砂浆胶泥状,在清理好的缝隙內填灌砂浆,用砂浆胶泥修补地面不平整的地方,找平地面。
3.环氧透明底漆:采用渗透性及附着力特强的环氧透明底漆滚涂一道,增强地面对环氧地坪的附着力。
施工要点:
◆施工前需保持干净,如有杂物粘附需清除
◆依照正确比例将主剂及固化剂混合,充分搅拌
◆混合完成材料需 4 小时以内施工完成
◆底涂层养生硬化时间约八小时以上
4.环氧砂浆中涂:将环氧树脂加入 40-70 石英砂,用批刀将其均匀涂布二道,增强地面的耐压及抗冲击性能,防腐抗渗透性能。
施工要点:
◆施工前需要保持干净如有杂物粘附需清除
◆将混合完成的树脂适量加入 50-70,70-140 目石英砂
5.环氧批土:用环氧批土施工二道,增强地面的耐压、耐冲击性和平整度
施工要点:
◆混合完成材料需 30 分钟内施工完成
◆批土养生硬化时间约八小时以上
◆视实际需要施工数道要求达到平整无孔洞,无批刀印及砂磨印为准
6.环氧滚面面漆:用环氧面漆滚涂二道,使地面止滑耐压、耐磨耐腐蚀、易清洁。完工后整体地面光亮洁净、颜色均一、无气泡、无空鼓。
施工要点:
◆施工前需保持干净,如有杂物粘附需清除
◆依照正确比例将主剂及固化剂混合,充分搅拌
◆使用滚筒将材料均匀涂布
◆施工完成后,24 小时后方可上人,72 小时后方可重压和用水冲洗(以 25℃为准,低温时开放时间需适度延长)
