属 性:地坪中形成预应力,可以阻止或减少裂缝的开展。
性 能:耐久性更好、抗弯性能更强、结构刚度更大、造价和维修费用降低;
功能特性:取消切割缝;减少或消除收缩裂缝,提高抗裂性能;
缩小伸缩缝间距或取消伸缩缝; 消除缝端翘曲;
大面积施工、减少施工缝,提高地面的平整度和水平度;
提高过载恢复能力,裂缝自闭和;
更适应软地基不均匀沉降;
使用范围:工业厂房、物流仓库、民用住房、体育场、停车场、高速公里路面、飞机跑道、以及高层建筑基础中等。

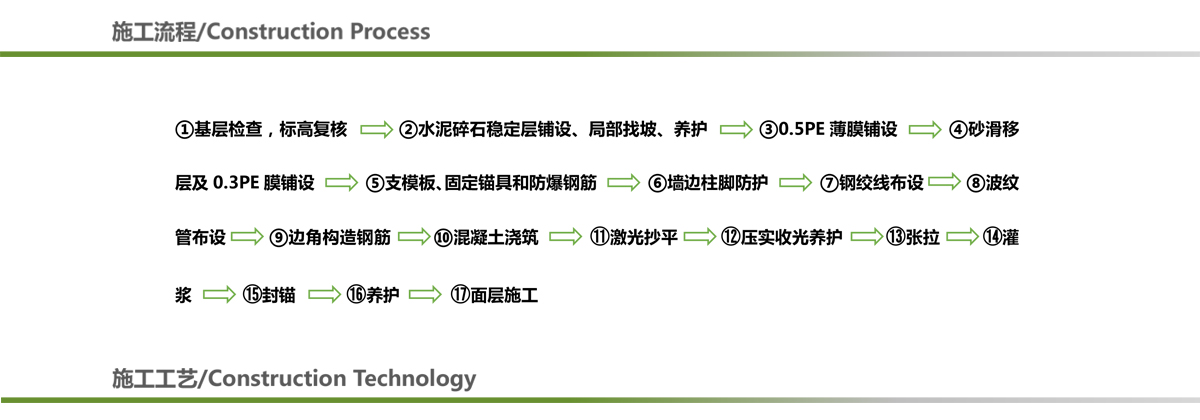

1、基层的准备和交接;
基层质量达到《地基基础工程施工质量验收规范》GB50202-2002规定,此外:
1) 压实度达到设计要求:素土压实系数不小于0.94,砂石换填找平压实系数不小于0.97;
2) 基层由第三方地基专业检测机构验证地基是否达标;
3) 由总包与监理组织于本公司进场前按国家规范进行基层交接。标高设置对基层进行全场检测,根据检测结果确认最终标高;
4) 清理现场,无杂物、空鼓及开裂现象。

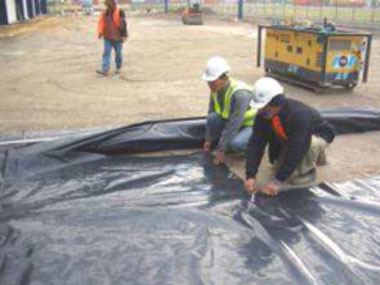

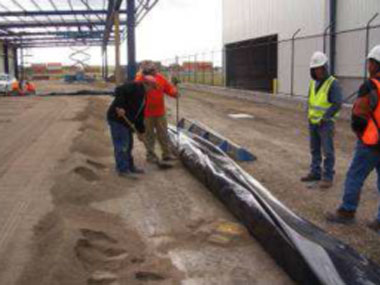

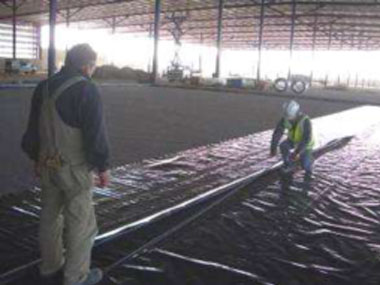

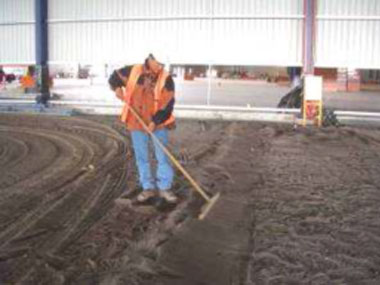

2、第一层0.5PE膜铺设、水泥碎石稳定层、砂垫层的铺设、 满足平整度要求.

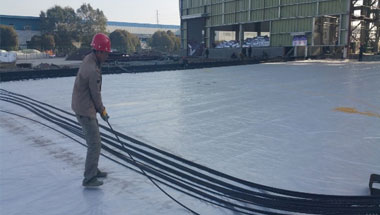

3、第二道PE薄膜的铺设:

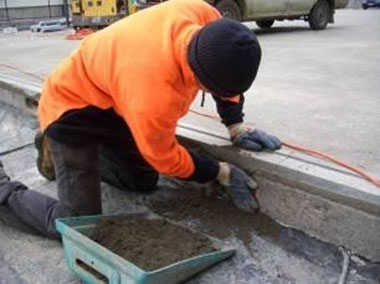

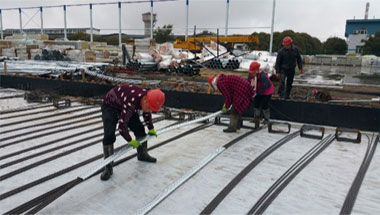

4、边模板的安装:

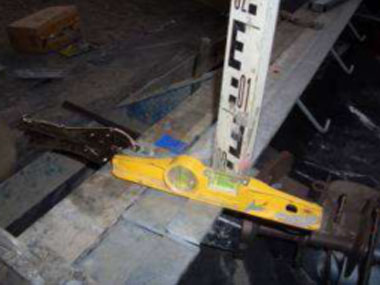

1) 使用高精度光学水准仪,按全场统一标高支模;
2) 按设计标高设置模板,用水准仪随时检测模板标高,对偏差处用楔性块调整。
3) 侧边设置三角支撑,使模板平直、稳固,然后在底部进行间隙堵漏处理,防止混凝土浆外泄;
4) 在所有伸缩缝处设置传力杆钢筋销防止错位

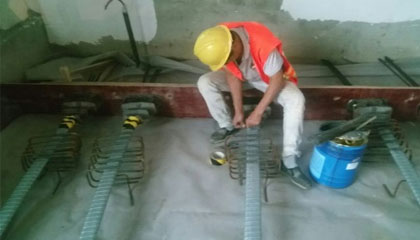

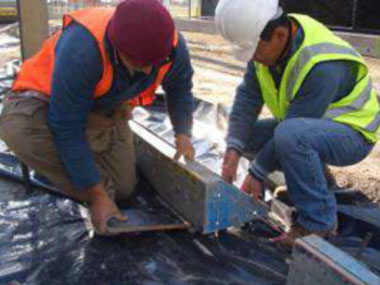

5、在模板上固定安装锚座,锚座(规格参见图纸)后面固定防爆钢筋;
锚座必须要固定牢固,并沿正确的方向,要保证波纹管和锚垫板的接头处在同一直线上,不得有任何折点。
6、柱脚和墙边的处理:

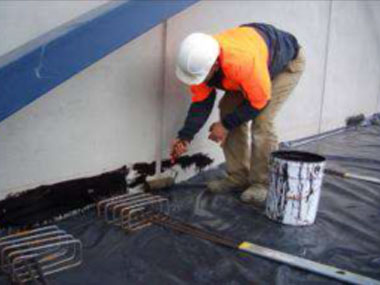

1) 墙板界面刷隔离剂。

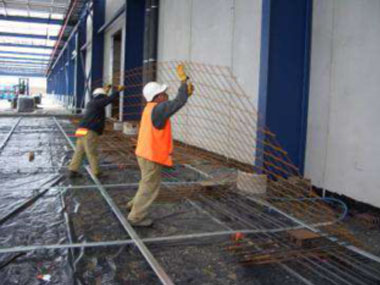

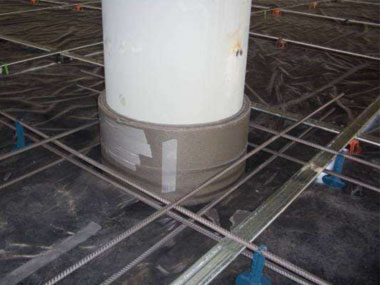

2) 柱脚边须用挤塑板围置隔开。
3) 确保柱脚、墙、门洞、坑道和管道与地板用隔离块或压缩材料隔开。
7、钢绞线下料,制作,穿索;

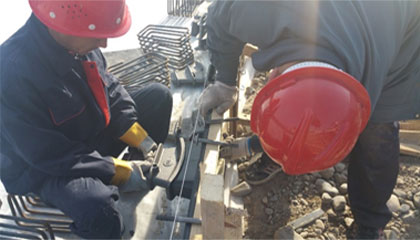

钢绞线卷放在钢绞线放线盘内,人工拖放钢绞线,量取下料长度后用砂轮切割机切断钢绞线(钢绞线长度以满足夹具张拉为宜)。

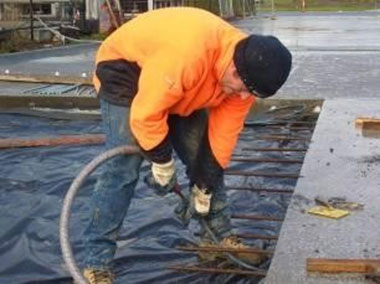

8、波纹管布设、安装;
完成钢绞线和普通钢筋的铺设后,注意要固定钢绞线,确保在混凝土浇筑时不会被移动;浇筑混凝土的过程中,采取必要措施防止波纹管被混凝土振动棒破坏。应有施工人员专人看护,确保波纹管位置及相关预埋件安装不被破坏。

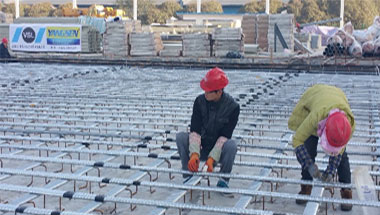

9、构造钢筋的安装。

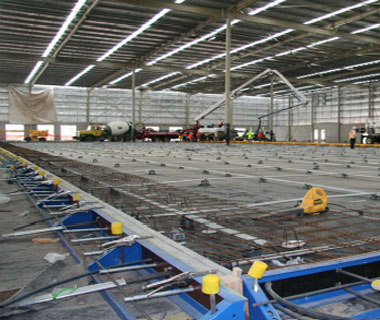

10、模板、钢筋、预应力钢绞线全部安装完成,浇筑混凝土准备工作完成
11、混凝土浇筑:

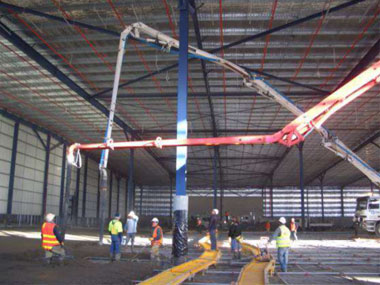

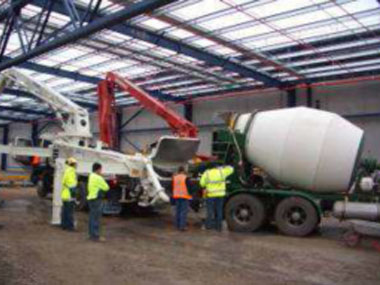

1) 混凝土搅拌车到现场后泻入泵送车,泵送到使用场地;
2) 用手持振动棒振动边缘整平机不能到达位置。在板边的伸缩缝处、防爆钢筋处要充分振捣。
3) 保持混凝土连续供应。

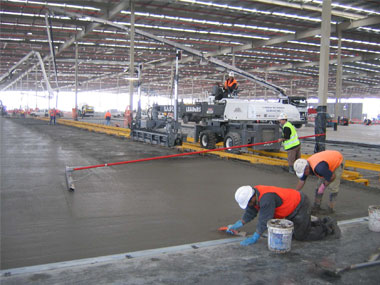

12、整平:对混凝土进行振捣、刮平。
1) 混凝土泵送车开入浇筑区域边浇筑混凝土;
2) 迅速拉平至标高;
3) 对混凝土进行振捣整平;
4) 使用激光抄平仪器再次对振捣后的混凝土及模板进行检测;
5) 用 3米刮尺随后再次刮平;

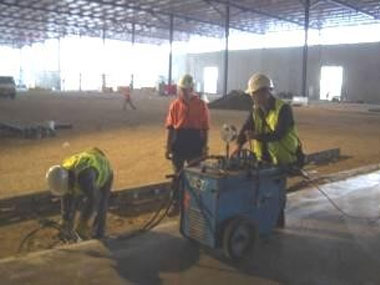

13、除泌水施工

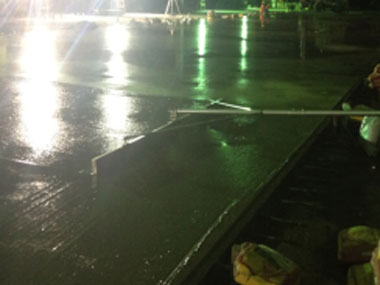

控制水灰比(添加适量助剂)、坍落度;增加除泌水工序。除泌水方法:初凝过后,砼基本稳定时用精平推拉尺进行辅助精平且除泌水。
14、压实、抹平和收光

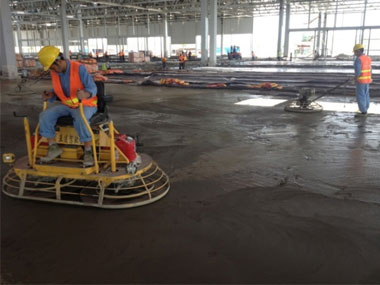

1) 初凝期间用手扶式抹光机进行起浆;
2) 随后用刮尺进行找平;
3) 使用驾驶式抹光机进行收光;
4) 再次用刮尺进行找平;
5) 使用驾驶式抹光机重复上述步骤,直至收光结束;
15、养护

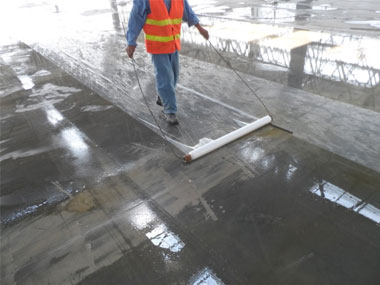

到位的养护是减少/消除表面龟裂的主要工艺;养护方法:为多重柔性养护;收光后先湿水,再保水薄膜覆盖;目的:保证面层有足够的水分进行水化反应,进而面层不起砂、起尘,少龟裂。
16、钢绞线的张拉,管道压浆。
1) 张拉
混凝土浇筑后,进行首次张拉,当混凝土强度达到时尽快张拉全部预应力,如图所示。在混凝土浇筑完成15小时左右,拆除模板,取出预埋的塑料盒。安装锚环、夹片,施加 25%的预应力,控制早期混凝土的收缩裂纹。当混凝土强度达到时尽快张拉全部预应力,如图所示。
■ 当混凝土抗压强度达到时,应尽快张拉。
■ 地坪预应力筋张拉时混凝土强度fci = 30 MPa
■ 该项目所有预应力索端方向均采用单端张拉形式,用单根张拉的千斤顶逐根张拉。
■ 张拉要根据施工图纸的张拉力和张拉顺序进行。
■ 张拉控制应力值采用不小于钢绞线极限强度标准值的75%:75%fptk = 1395 MPa 。
■ 预应力筋施工张拉值应通过千斤顶、油压表配套标定的油压值—张拉力关系曲线换算成相应的张拉油压表数值。
■ 预应力张拉施工中,采用双控的方法进行质量控制,以张拉力控制为主,测量张拉伸长值作校核。 张拉时预应力筋的理论伸长值与实际伸长值的允许误差为±6%。如超出范围,须查明原因后采取措施。
■ 张拉完毕后,校对张拉记录对有疑问的预应力筋要进行必要的补拉。

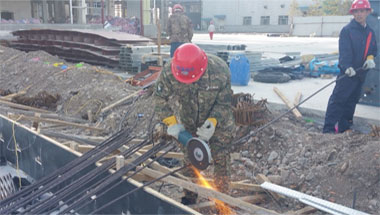

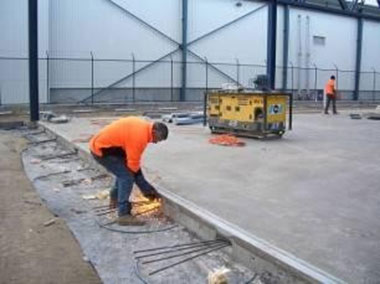

2) 切割剩余钢绞线,如图所示。

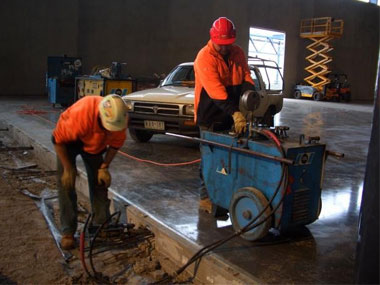

张拉工作完成后,张拉结果得以认可,采用砂轮锯或其它机械方法切断超长部分的预应力筋,严禁采用电弧切断。
3) 完全张拉后尽快进行管道灌浆,封锚。如图所示。
■ 对张拉工序完成后的所有预应力筋实施灌浆,从一端注入,直至管道内浆体饱满,没有气泡残留,水泥浆从出浆端流出且稠度与压浆端基本相同为止。
■ 浆体应满足设计要求。
■ 灌浆料固化后,切除多余的注浆管。使用混凝土砂浆封堵锚具位置至平齐。
