属 性:持久释放静电
性 能:表面电阻:10E5~8Ω、体积电阻10E5~8Ω、起伏电压:≥100V
防滑等级:静摩擦系数 Cd;

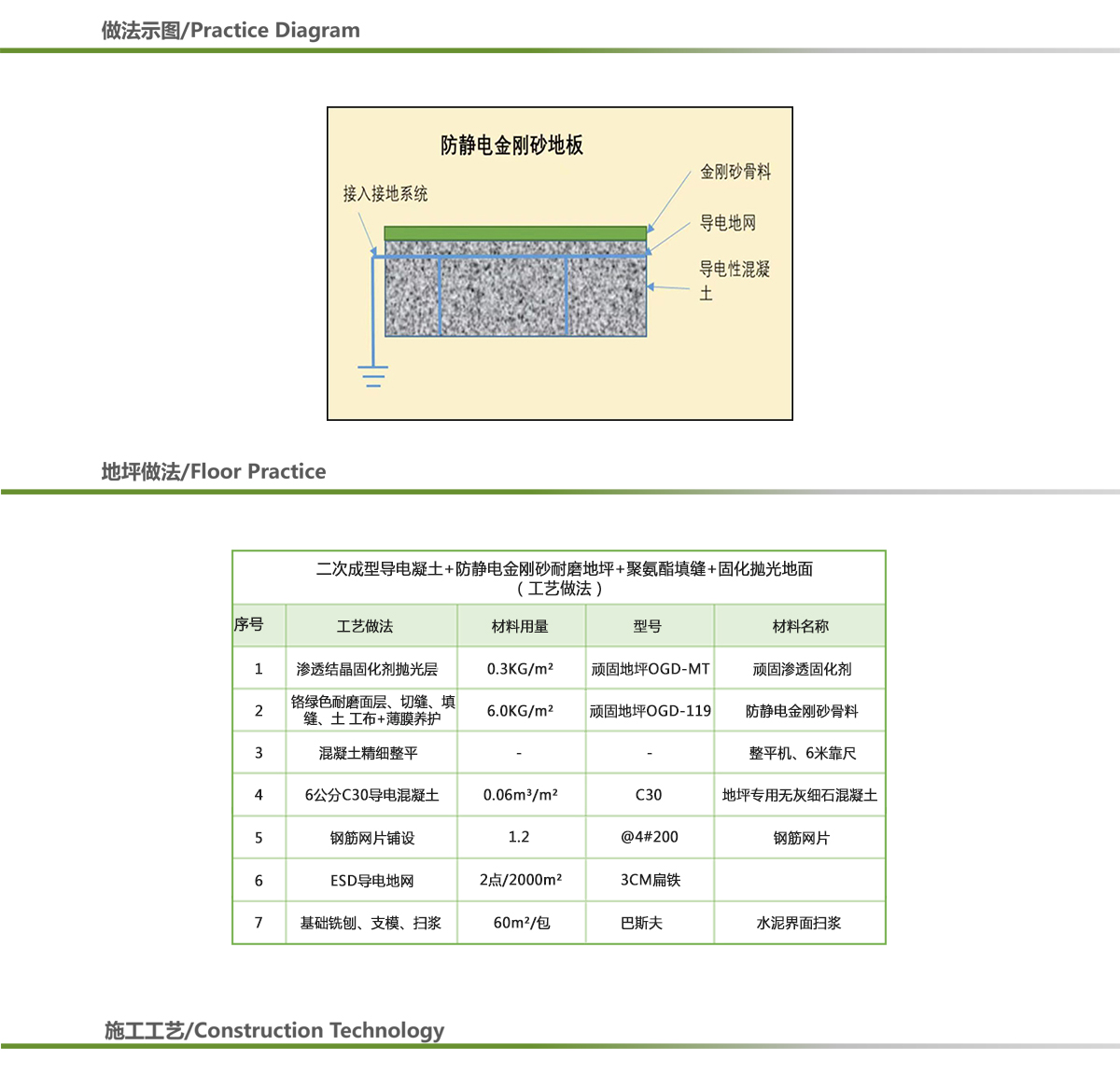

工艺做法:二次成型防静电金刚砂耐磨抛光
使用范围:电子,微电子,通讯,计算机,精密仪器,纺织,印刷,粉体,化学,有机溶剂,瓦斯等一切需要抗静电的工厂的墙面、地坪及储油罐。
执行标准:GB50944、JG/T1050-2207
表面硬度:≥6H
抗压强度:≥35Mpa
平 整 度:2M±3MM
水 平 度:±1.0CM
1、基层处理

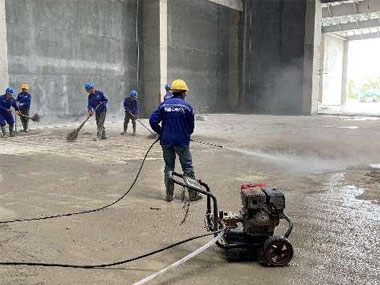

(1)场地铣刨、冲洗、清理:施工前将基层杂物、积水清理干净,用铣刨机将基础拉毛,并将混凝土基层清理凹凸物垃圾清理干净。
2、模板标高
(1)采用激光测标高仪或水准仪等确认原地面标高进行检测,偏差在+0~-25mm 以内方可接收;以确保地坪最低施工厚度达到规范要求以及避免混凝土厚度不均匀产生收缩不一致。
(2)根据图纸最终确认的标高,控制模板标高。

3、挤塑板铺设(应力缓冲)

(1)因需要满足混凝土伸缩时可以移动, 需要使用泡沫聚乙烯材料;

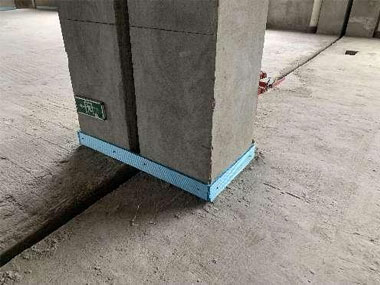

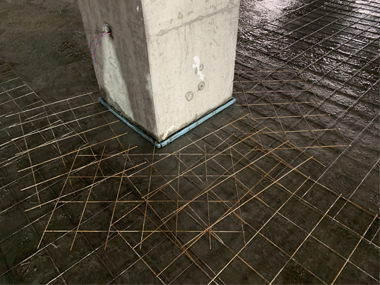

(2)柱脚使用10mm厚度的挤塑板包裹, 并用胶带固定,高度由垫层低于地坪标高2cm;

(3)在包柱边隔离缝前,需首先考虑柱帽的分离沉降;
(4)在地坪的阴角处和阳角处铺设加强筋;

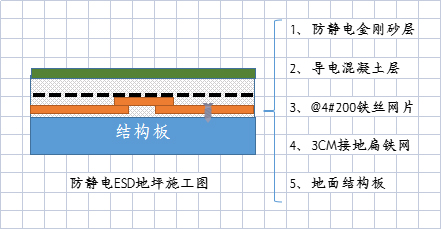

4、导电地网铺设

房间四周离地坪面20公分墙边铺设3CM扁铁作为ESD释放接地线,地面扁铁铺设必须设有“凸”点同时设有螺丝孔以便于二级接线使用,扁铁对地面必须固定处理,交叉处需焊接。
5、地面扫浆界面、网片铺设

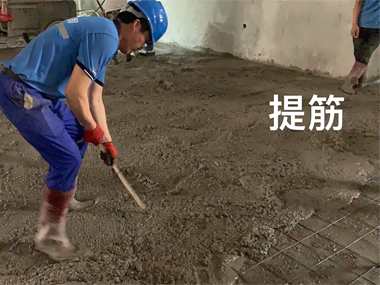

采用专人提筋,将网片提到混凝土中上位置,增强网片限裂性能;待施工前监理进行隐检合格后,开始进行扫浆处理,扫浆施工面一次不宜过多,应随扫随浇筑混凝土,扫浆后不得有明水。

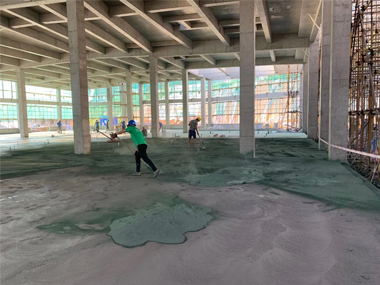

6、混凝土浇筑

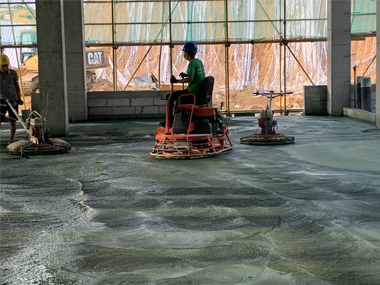

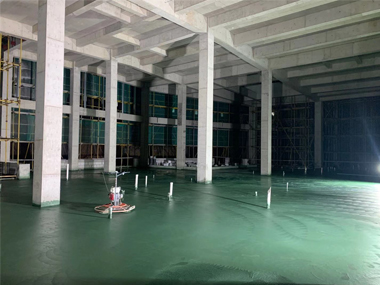

(1)根据施工顺序,混凝土施工采用拖拉机或地泵输送混凝土,并采用人工先对边角区混凝土进行初平,然后直接采用激光整平机整平。

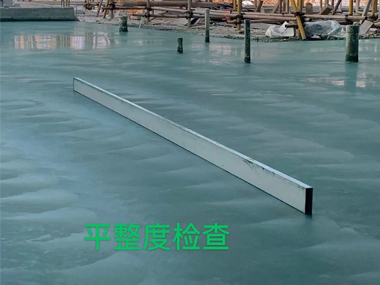

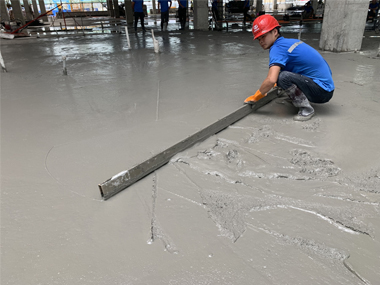

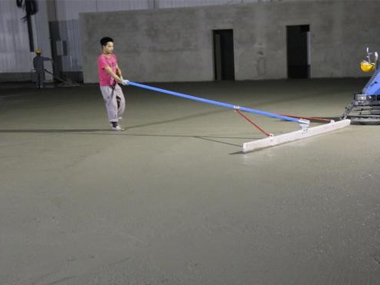

(2)混凝土激光整平使用激光整平机,边角激光整平机施工不到的地方,使用汽油振动棒振掏密实后,采用2米重型刮尺刮平处理,刮平后使用激光塔尺和水准仪复 测标高,确保标高与大面积地坪完全相同;

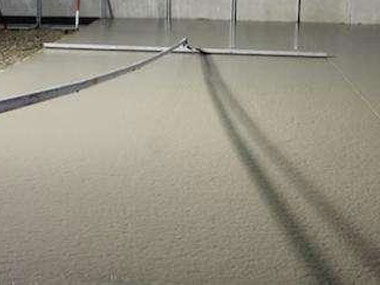

(3)当混凝土激光整平后,使用 3 米推杆进行 2 次“十字”交差表面推平,尽可能去除表面浮游物、 泌水。
7、防静电金刚砂材料施工做法

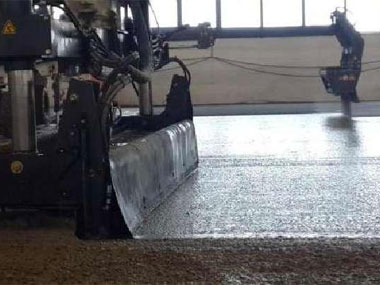

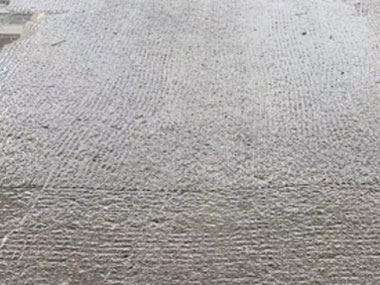

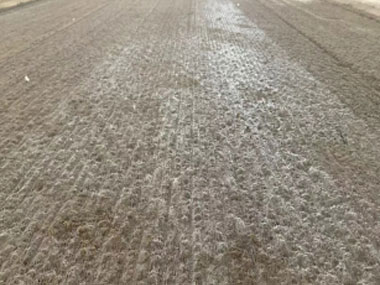

(1)混凝土表面第一次提桨,使用单脚磨平器(附着合金材质铁盘),进行混凝土第一次提浆作业。有规则性的运行全部区域,表层面不得出现凹凸不平现象,并根据地面初凝情况第一次按 2㎡/3 ㎏用量均匀的撒布粉末耐磨材料作业。
(2)提浆、撒布粉末耐磨材料施工过程中需要确认标高,且同步进行补正工作,采用 3 米方板刮尺找平补正,当第一次提桨作业完成后,采用 3 米方板刮尺以十字交差方式进行 3 遍刮平补正;

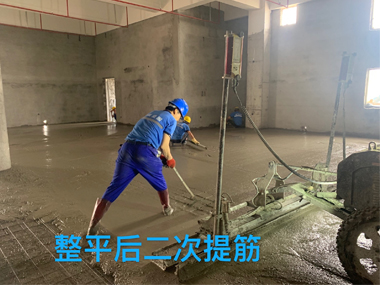

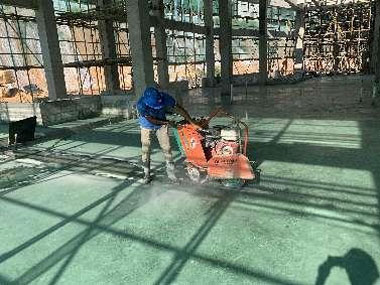

(3)混凝土表层第二次收面提浆,当混凝土表面凝固到一定硬度,使用双脚磨平器,进行混凝土表面第二次提浆作业。有规则性的运行全部区域,表层面不得出现凹凸不平现象。不固定施工过程中需要确认标高,且同步进行补正工作。补正后,根据地面平整度和泌水情况进行第三次按 1 ㎡/3 ㎏用量均匀的撒布粉末耐磨材料作业,确保地面规整度和表面泌水均匀。

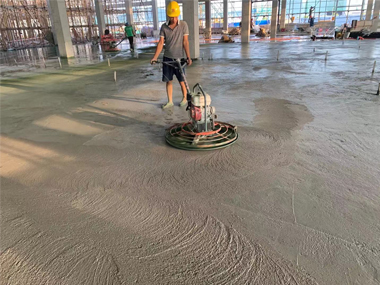

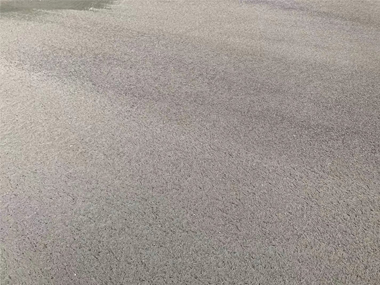

(4)混凝土表面完成面施工,使用双脚磨平器附着四角翅膀型塑料或钢铁, 进行混凝土完成面收光施工;调节速度和强度,将地面抛出作出光泽,不得过度抹光施工,适当结束。
8、FF/FL检测(平整度/水平度)
地坪 FF/FL值(平整度、水平度)检测(参考美国 ASTM1155 或 BS TR34 地坪标准, 直尺2米≦4㎜;检测目的:
第一、地坪必须达到预期的地坪标准,才能满足样板工程的目标要求。
第二、施 工过程中的自我检测是对施工工艺的一种复检,找出还能提高的地方,并杜绝降低 FF/FL 值的 问题出现,保证地坪的整体质量超过验收标准。

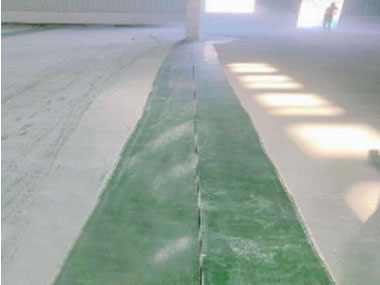

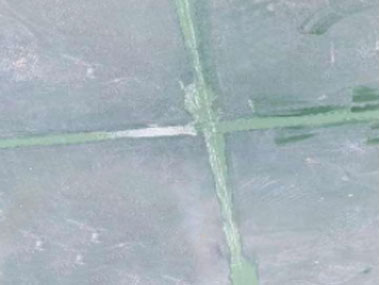

9、引导缝切缝\养护

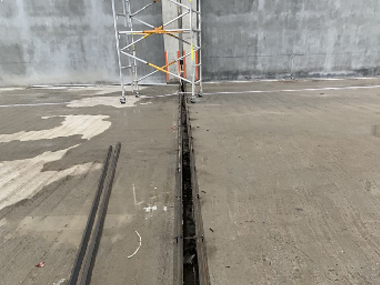

(1)切割时间:在保证切割不爆边的情况下,最早的时间内进行切割,一般视天气情况和当时混凝土硬化状况,在 24 小时内完成锯切缝施工 ;切割的同时用吸水机将切割产生的泥浆清理吸除干净。
(2)金刚砂收面完成3小时内立马弹分仓线,随后进行面层润水养护抵御面层龟裂纹形成;
(3)养护周期7天禁止上人上车、悬挂金刚砂责任牌!
10、成品保护措施
(1)地坪分包段:地坪单位养护周期为7+14天;(7天养护期+14天的强度上升期)按规范《金刚砂地坪成品保护收记录表》进行成品保护措施、并悬挂责任牌、养护期告知牌;
(2)切实负责成品保护各项工作,专人随时进行现场所巡视检查,发现损坏或其他班组造成破坏,及时上报监理或总包单位,由业主监理单位处理各种违章行为并对损害进行赔偿!
11、聚氨酯填缝

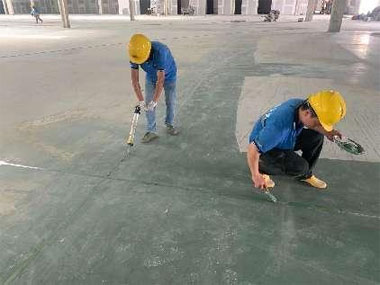

(1)切割处理:采用手磨机将引导缝泥浆二次清理干净,采用吸尘器吸干净,确保聚氨酯粘结;
(2)填缝处理:在清理干净的缝上填冲聚氨酯填缝胶并用铲刀压实;
(3)后期处理:同固化剂一同研磨;

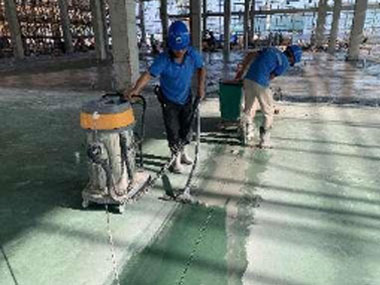

12、固化研磨抛光

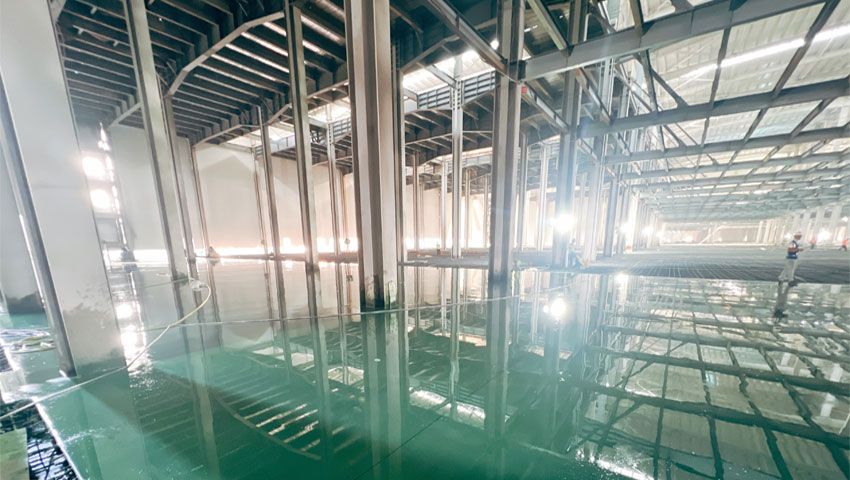

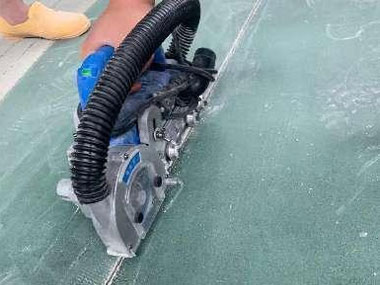

(1)耐磨骨料地坪施工完成后7-15天,开始进行密封固化剂施工。

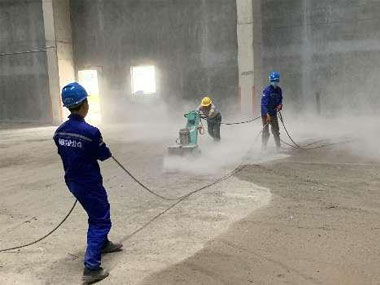

使用专业的地坪研磨机配合不同粒度的混凝土研磨片,去除地坪表面的脏污、松散层及多余附着物。根据需求,做轻微露骨料或高光露骨料处理。采用湿式+干式的研磨方法。进一步提高表面平整度,并打开毛孔, 以利于液体硬化剂材料更好的渗透反应。
(2)用低压喷射器喷射一层湿润、饱和的密封固化剂。涂完第一层后,一定要让表面保持湿润20分钟。如果在20分钟内,表面开始干燥,再涂一层并保持表面湿润。可使用硬毛刷或拖把涂刷,进一步使材料分散均匀。

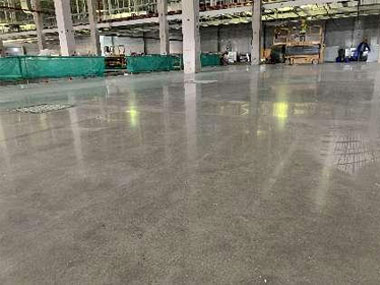

(3)研磨抛光,硬化剂彻底干燥,并反应24小时候,表面致密度和硬度性能已经显著提高,可以进行多个粒度研磨材料的精细研磨和抛光(依次使用50、100、200、300、500、800、1000目磨片),直至最佳效果。
厦门XX(一期)——模组厂房
(混凝土浇筑+防静电金刚砂+固化剂抛光)
